2026年新版贵州省二级建造师管理在线,在哪里刷题
节选部分<<2026年新版贵州省二级建造师管理在线,在哪里刷题>>题型
一.单选题(共有70题,只有一个正确答案,错选不得分)
第题:某项目招标时,因图纸.规范准备不充分,不能据此确定合同价格,而仅能制定一个估算指标,则适宜采用的合同形式()。
A.成本加固定费用合同
B.最大成本加费用合同
C.成本加固定比例费用合同
D.成本加奖金合同
正确答案:查看最佳答案
参考解析:在招标时,当图纸.规范等准备不充分,不能据以确定合同价格,而仅能制定一个估算指标时可采用成本加奖金合同。
第1题:某建设工程承包采用单价合同,地基与基础分部工程施工历时1年,完成后,其钢筋混凝土工程实际完成的工程量是2016立方米,而投标时工程量清单中该分项的工程量是2000立方米。在这种情况下,业主应根据()计算该分项应付的工程款。
A.2000立方米乘以合同单价
B.2000立方米乘以调整后的单价
C.2016立方米乘以合同单价
D.2016立方米乘以调整后的单价
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是单价合同。,选项分析:单价合同的特点是单价优先,实际支付时是根据实际完成的工程量乘以合同单价计算应付的工程款。
第2题:施工项目管理机构的施工成本管理过程不包括()。
A.成本计划
B.成本控制
C.成本审核
D.成本管理绩效考核
正确答案:查看最佳答案
参考解析:本题考查:考查施工成本管理的流程环节。,选项分析:根据教材内容,施工成本管理流程包括成本计划、成本控制、成本分析以及成本管理绩效考核四个环节,并未提到成本审核。因此选项C为答案。
第3题:施工企业安全生产责任制度应当覆盖的范围是()。
A.纵向从最高管理者到专职安全生产管理人员,横向涵盖各职能部门
B.纵向从最高管理者到专职安全生产管理人员,横向涵盖各项目负责人
C.纵向从最高管理者到班组长和岗位人员,横向涵盖各职能部门
D.纵向从最高管理者到班组长和岗位人员,横向涵盖各项目负责人
正确答案:查看最佳答案
参考解析:安全生产责任制纵向方面是各级人员的安全生产责任制,即从最高管理者.管理者代表到项目负责人(项目经理).技术负责人(工程师).专职安全生产管理人员.施工员.班组长和岗位人员等各级人员的安全生产责任制。横向方面是各个部门的安全生产责任制,即各职能部门(如安全环保.设备.技术.生产.财务等部门)的安全生产责任制。只有这样,才能建立健全安全生产责任制,做到群防群治。
第4题:运用动态控制原理控制施工质量时,质量目标不仅包括各分部分项工程的施工高质量,还包括()
A.设计图纸的质量
B.业主的决策质量
C.施工计划的质量
D.材料及设备的质量
正确答案:查看最佳答案
第5题:关于投标人正式投标时投标文件和程序要求的说法,正确的是()。
A.提交投标保证金的最后期限为招标人规定的投标截止日
B.标书的提交可按投标人的内部控制标准
C.投标文件应对招标文件提出的实质性要求和条件作出响应
D.投标的担保截止日为提交标书最后的期限
正确答案:查看最佳答案
参考解析:A和D选项错误,按照招标人规定的最后期限才是投标保证金和投标担保的最后期限;B选项错误,标书必须按照招标人的要求进行编制,应当对招标文件提出的实质性要求和条件作出响应。
第6题:根据施工安全事故报告规定,道路交通事故、火灾事故自发生之日起()日内,事故造成的伤亡人数发生变化的,应当及时补报。
A.7
B.10
C.15
D.30
正确答案:查看最佳答案
参考解析:本题考查:特定事故的补报时限。,选项分析:选项BCD的时间都不符合道路交通事故、火灾事故的补报规定。正确选项是A,根据教材道路交通事故、火灾事故自发生之日起7日内的规定。
第7题:关于施工一般特种作业人员应具备条件的说法,正确的是()。?
A.年满16周岁,且不超过国家法定退休年龄?
B.必须为男性?
C.连续从事本工种10年以上?
D.具有初中及以上文化程度?
正确答案:查看最佳答案
第8题:关于施工成本控制的步骤,即比较、分析、预测、纠偏和检查的说法,正确的是()。
A.预测是在项目施工前估计所需的总费用
B.分析是对比较结果的分析,以确定偏差的原因
C.采取适当措施纠偏是控制工作的核心
D.检查是对项目进展的跟踪,以确定偏差的严重性
正确答案:查看最佳答案
第9题:在工程网络计划执行过程中,当某项工作的最早完成时间推迟天数超过其自由时差时,将会影响()。
A.该工作平行工作的最早开始时间
B.该工作紧后工作的最早开始时间
C.本工作的最迟完成时间
D.该工作紧后工作的最迟完成时间
正确答案:查看最佳答案
第10题:责任目标成本计划降低率属于()。
A.效益指标
B.质量指标
C.数量指标
D.控制指标
正确答案:查看最佳答案
第11题:某工程发生的质量事故导致2人死亡,直接经济损失4500万元,间接经济损失800万元。则该质量事故等级是()
A.一般事故
B.重大事故
C.特别重大事故
D.较大事故
正确答案:查看最佳答案
第12题:下列情形中不适合采用保本竞标法进行报价的是()。
A.较长时期内,投标单位没有在建工程项目
B.对于分期建设的工程项目,先以低价获得首期工程
C.难以维持生存,为设法渡过暂时困难
D.有可能在中标后,将大部分工程分包给索价较高的一些分包商
正确答案:查看最佳答案
第13题:固定总价合同中,承包商承担的价格风险是()。
A.工程计量错误
B.工程范围不确定
C.漏报项目
D.工程变更
正确答案:查看最佳答案
第14题:某施工单位施工需要使用起重机械,则应当自起重机械设施验收合格之日起()日内,向建设行政主管部门或者其他有关部门登记
A.28?
B.30?
C.42?
D.24
正确答案:查看最佳答案
第15题:根据《国务院关于固定资产投资项目试行资本金制度的通知》,下列各类项目中,不实行资本金制度的是()。
A.外商投资项目
B.国有单位的房地产开发项目
C.国有单位的技术改造项目
D.公益性投资项目
正确答案:查看最佳答案
第16题:应用动态控制原理控制施工进度的核心是()。
A.定期比较计划值和实际值,并采取纠偏措施
B.针对目标影响因素采取有效的预防措施
C.对进度目标由粗到细进行逐层分解
D.按照进度控制的要求,收集施工进度实际值
正确答案:查看最佳答案
参考解析:项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取纠偏措施。
第17题:某项目双代号网络计划如下图(时间单位:天),该网络计划的计算工期是()天.

A.23
B.18
C.20
D.21
正确答案:查看最佳答案
参考解析:1-2-4-5-8线路最长,是23天。
第18题:某大学新校区的图书馆项目施工组织设计属于()。
A.施工管理规划
B.单位工程施工组织设计
C.施工组织总设计
D.分部工程施工组织设计
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是施工组织设计的分类及其内容。,选项分析:单位工程施工组织设计是以单位工程(如一栋楼房、一个烟囱、一段道路、一座桥等)为对象编制的,在施工组织总设计的指导下,由直接组织施工的单位根据施工图设计进行编制,用以直接指导单位工程的施工活动,是施工单位编制分部(分项)工程施工组织设计和季、月、旬施工计划的依据。
第19题:业主把某建设项目土建工程发包给A施工单位,安装工程发包给B施工单位,装饰装修工程发包给C施工单位。该业主采用的施工任务委托模式是()。
A.施工平行承发包模式
B.施工总承包模式
C.施工总承包管理模式
D.工程总承包模式
正确答案:查看最佳答案
第20题:应由建设单位组织的施工质量验收项目是()。
A.分部工程
B.分项工程
C.工序
D.单位工程
正确答案:查看最佳答案
参考解析:发包人根据合同进度计划安排,在全部工程竣工前需要使用已经竣工的单位工程时,或承包人提出经发包人同意时,可进行单位工程验收。
第21题:根据《建设工程工程量清单计价规范》(GB50500-2013),其他项目费由()构成。
A.暂列金额.暂估价.计日工.措施费
B.暂列金额.暂估价.计日工.总承包服务费
C.暂列金额.暂估价.计日工.大型机械进出场费
D.暂列金额.计日工.总承包服务费.规费
正确答案:查看最佳答案
参考解析:其他项目费由暂列金额.暂估价.计日工.总承包服务费等内容构成。
第22题:(1)根据《标准施工招标文件》,关于发包人责任和义务的说法,错误的是()。
A.按通用合同条款约定提供施工场地
B.提供施工场地内地下管线和地下设施等资料,并保证资料的真实.准确.完整
C.负责办理法律规定的有关施工证件和批件
D.负责赔偿工程或工程的任何部分对土地的占用所造成的第三者财产损失
正确答案:查看最佳答案
参考解析:发包人义务包括遵守法律(2)发出开工通知发包人应委托监理人按合同约定向承包人发出开工通知。(3)提供施工场地(4)协助承包人办理证件和批件(5)组织设计交底发包人应根据合同进度计划,组织设计单位向承包人进行设计交底。(6)支付合同价款(7)组织竣工验收(8)其他义务
第23题:下列关于单位工程施工组织设计的说法,正确的是()。
A.针对包含了某些特别重要的、技术复杂的分部(分项)工程的单位工程而编制
B.是指导全局性施工的技术和经济纲要
C.其中的主要技术经济指标包括劳动生产率、预制化程度、暂设工程等
D.根据工程规模和技术复杂程度不同,其编制内容的深度和广度也有所不同
正确答案:查看最佳答案
第24题:下列进度计划中,属于实施施工进度计划的是()
A.项目施工总进度计划
B.项目施工年度计划
C.项目月度施工计划
D.企业旬施工生产计划
正确答案:查看最佳答案
第25题:项目成本指标控制的工作包括:①采集成本数据,监测成本形成过程;②制定对策,纠正偏差;③找出偏差,分析原因;④确定成本管理分层次目标。其正确的工作程序是()。
A.④-①-③-②
B.①-②-③-④
C.①-③-②-④
D.②-④-③-①
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是成本控制的程序。,选项分析:项目成本指标控制程序如下:1.确定成本管理分层次目标2.采集成本数据,监测成本形成过程3.找出偏差,分析原因4.制定对策,纠正偏差5.调整改进成本管理方法
第26题:关于施工方项目管理目标和任务的说法,正确的是()。
A.施工总承包管理方对所承包的工程承担施工任务的执行和组织的总的责任
B.施工方项目管理服务于施工方自身的利益,而不需要考虑其他地方
C.由业主选定的分包方应经施工总承包管理方的认可
D.建设项目工程总承包的主要意义是总价包干和“交钥匙”
正确答案:查看最佳答案
参考解析:施工总承包方对所承包的工程施工任务执行和组织的总的责任,所以A选项“施工总承包管理方”的说法错误;施工方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和施工方本身的利益,所以B错误;建设项目工程总承包的主要意义并不在于总价包干,也不是“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的,所以D错误。
第27题:关于施工质量影响因素的说法,错误的是()。
A."人"指所有与工程施工相关的决策者、管理者和作业者
B.合理选择施工机械设备是保证施工质量的重要措施
C.现场自然环境因素包括了不可抗力对施工质量的影响
D.材料包括工程材料和施工用料,是工程施工的物质条件
正确答案:查看最佳答案
第28题:建设工程档案管理中,施工单位应实行()负责制,逐级建立、健全施工文件管理岗位责任制。
A.项目法人
B.企业法人代表
C.技术负责人
D.项目经理
正确答案:查看最佳答案
第29题:项目因资金缺乏导致总体进度延误,项目经理部采取尽快落实工程资金的方式来解决此问题,该措施属于项目目标控制的()。
A.组织措施
B.管理措施
C.经济措施
D.技术措施
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是项目目标动态控制的纠偏措施。,选项分析:经济措施:分析由于经济的原因而影响项目目标实现的问题,并采取相应的措施,如落实加快工程施工进度所需的资金等。
第30题:施工总承包模式下,业主甲与其指定的分包施工单位丙单独签订了合同,则关于施工总承包方乙与丙关系的说法,正确的是()。
A.乙负责组织和管理丙的施工
B.乙只负责甲与丙之间的索赔工作
C.乙不参与对丙的组织管理工作
D.乙只负责对丙的结算支付,不负责组织其施工
正确答案:查看最佳答案
参考解析:不论是业主方选定的分包方,还是经业主方授权由施工总承包管理方选定的分包方,施工总承包管理方都承担对其的组织和管理责任。
第31题:根据《建设工程工程量清单计价规范》(GB50500—2013),关于暂列金额的说法,正确的是()。
A.已签约合同中的暂列金额应由发包人掌握使用
B.已签约合同中的暂列金额应由承包人掌握使用
C.发包人按照合同规定将暂列金额作出支付后,剩余金额归承包人所有
D.发包人按照合同规定将暂列金额作出支付后,剩余金额由发包人和承包人共同所有
正确答案:查看最佳答案
参考解析:已签约合同中的暂列金额应由发包人掌握使用,发包人按照合同规定将暂列金额作出支付后,剩余金额由发包人所有。故选A。
第32题:设计交底和图纸会审记录属于施工质量控制依据中的()。
A.共同性依据
B.专业技术性依据
C.项目专用性依据
D.施工管理依据
正确答案:查看最佳答案
参考解析:项目专用性依据:指本项目的工程建设合同.勘察设计文件.设计交底及图纸会审记录.设计修改和技术变更通知,以及相关会议记录和工程联系单等
第33题:索赔费用的计算方法不包括()。
A.实际费用法
B.总费用法
C.修正的总费用法
D.经验估计法
正确答案:查看最佳答案
第34题:从风险角度而言,以下合同中承包商不承担风险的合同是()。
A.单价合同
B.总价合同
C.变动单价合同
D.成本加酬金合同
正确答案:查看最佳答案
第35题:用单价合同招标时,对于投标书中明显的数字计算错误,业主有权力先作修改再评标,当总价和单价的计算结果不一致时,以单价为准调整总价。这体现了单价合同()的特点。
A.工程量优先
B.单价优先
C.总价优先
D.风险均摊
正确答案:查看最佳答案
第36题:某钢结构安装工程发生整体倾覆事故,正在施工的工人10人死亡,50人重伤。按照事故造成损失的严重程度,该事故可判定为()。
A.一般事故
B.较大事故
C.重大事故
D.特别重大事故
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是质量事故按照损失严重程度的分类。,选项分析:重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故。
第37题:在责任矩阵图中,通常使用不同字母或符号来表示项目管理任务与执行者的责任关系,其中“P”通常代表()。
A.支持者或参与者
B.审核者
C.负责人
D.协调者
正确答案:查看最佳答案
参考解析:本题考查:责任矩阵中的角色表示。,选项分析:根据原文,任务执行者在项目管理中的角色有三种,P代表负责人(Principal),S代表支持者或参与者(Support),而R代表审核者(Review)。因此,C选项正确。
第38题:施工企业在施工项目生产的活动中,必须对安全生产负全面责任,安全生产的第一负责人是()。
A.项目经理
B.项目专职安全管理员
C.企业的法定代表人
D.企业总工程师
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是施工职业健康安全与环境管理的要求。,选项分析:施工企业在其经营生产的活动中必须对本企业的安全生产负全面责任。企业的法定代表人是安全生产的第一负责人,项目经理是施工项目生产的主要负责人。
第39题:根据《建设工程安全生产管理条例》,施工单位应当自施工起重机械架设设施验收合格之日起最多不超过()日内,向建设行政主管部门或者其他有关部门登记。
A.40
B.30
C.50
D.60
正确答案:查看最佳答案
参考解析:《建设工程安全生产管理条例》第三十五条规定;“施工单位应当自施工起重机械和整体提升脚手架.模板等自升式架设设施验收合格之日起三十日内,向建设行政主管部门或者其他有关部门登记。
第40题:根据《建筑安装工程费用项目组成》(44号文),材料费是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用,其价格是指()。
A.由材料供应厂商运到工地仓库的价格
B.材料的出厂价格
C.由材料供应厂商运到工地仓库经过检验试验和保管后的出库价格
D.由材料原价、材料运杂费、运输损耗费、采购及保管费的构成
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是各费用构成要素计算方法。,选项分析:材料费=∑(材料消耗量×材料单价)材料单价={(材料原价+运杂费)×[1+运输损耗率(%)])×[1+采购保管费率(%)]因此其价格由材料原价、材料运杂费、运输损耗费、采购及保管费的构成。故“由材料原价、材料运杂费、运输损耗费、采购及保管费的构成”的说法最符合题意。
第41题:对于承包人向发包人的索赔请求,索赔文件首先应该交由()审核。
A.业主
B.工程师(监理人)
C.设计方
D.律师
正确答案:查看最佳答案
第42题:某双代号网络计划如下图,其关键路线为()。
A.①-②-⑤-⑥
B.①-②-③-⑤-⑥
C.①-②-③-④-⑤-⑥
D.①-②-④-⑤-⑥
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是关键路线。,选项分析:在各条线路中,有一条或几条线路的总时间最长,称为关键路线。关键路线为①-②-③-⑤-⑥,工期为20天。
第43题:建设工程组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数()。
A.流水强度和施工过程
B.流水节拍和施工段
C.工作面和施工过程
D.流水步距和施工段
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是流水施工参数。,选项分析:工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
第44题:某施工企业承揽了一个住宅施工项目,确定了项目目标的计划值,为了对项目进行动态跟踪和控制,在项目施工过程中,下列各项工作中首先应做的是()
A.调整项目目标
B.比较项目目标的实际值与计划值
C.收集项目目标的实际值
D.采取纠偏措施进行纠偏
正确答案:查看最佳答案
参考解析:在项目实施过程中对项目目标进行动态跟踪和控制(1)收集项目目标的实际值;(2)定期(如每两周或每月)进行项目目标的计划值和实际值的比较;(3)通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。
第45题:对于同类产品规格多.工序重复.工作量小的施工过程,编制人工定额宜采用的方法是()。
A.经验估价法
B.技术测定法
C.统计分析法
D.比较类推法
正确答案:查看最佳答案
参考解析:建设工程定额:对于同类型产品规格多,工序重复.工作量小的施工过程,常用比较类推法。采用此法定定额是以同类型工序和同类型产品的实耗工时为标准,类推出相似项目定额水平的方法。此法必须掌握类似的程度和各种影响因素的异同程度。
第46题:在施工项目成本因素分析法中,应遵循的影响因素排序规则是()。
A.先价值量,后实物量,先绝对值,后相对值
B.先实物量,后价值量,先相对值,后绝对值
C.先价值量,后实物量,先相对值,后绝对值
D.先实物量,后价值量,先绝对值,后相对值
正确答案:查看最佳答案
第47题:,项目施工过程中,由于施工管理人员水平低,责任心差,使得安全隐患无法及时发现和有效控制而可能产生安全事故的风险,属于()风险。
A.工程环境
B.组织
C.技术
D.经济与管理
正确答案:查看最佳答案
参考解析:组织风险包括:如:(1)承包商管理人员和一般技工的知识.经验和能力;(2)施工机械操作人员的知识经验和能力;(3)损失控制和安全管理人员的知识.经验和能力等。
第48题:某工程因脚手架坍塌造成2人轻伤,960万元的直接经济损失,根据《生产安全事故报告和调查处理条例》,该事故属于()。
A.一般事故
B.特别重大事故
C.重大事故
D.较大事故
正确答案:查看最佳答案
第49题:项目施工成本的过程控制程序主要包括()。
A.管理控制程序和评审控制程序
B.管理行为控制程序和指标控制程序
C.管理人员激励程序和指标控制程序
D.管理行为控制程序和目标考核程序
正确答案:查看最佳答案
参考解析:成本的过程控制中,有两类控制程序,一是管理行为控制程序,二是指标控制程序。

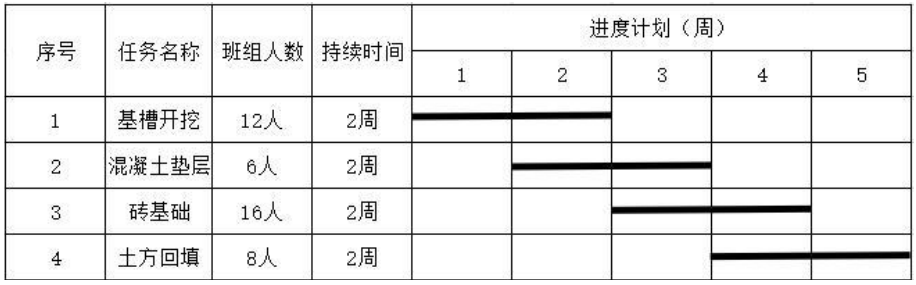

第50题:某项目基础施工的横道图如下图,第三周的施工人数是()人。

A.22
B.12
C.18
D.24
正确答案:查看最佳答案
参考解析:据横道图显示第三周同时施工的是2.3项工作,共需要6+16=22人。
第51题:某网络计划中,工作F有且仅有两项并进行的紧后工作G和H,G工作的最迟开始时间第12天,最早开始时间为第8天;H工作的最迟完成时间为第14天,最早完成时间为第12天;工作F和G、H的时间间隔分别为4天和5天,则F工作的总时差为()天。
A.4
B.7
C.5
D.8
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是网络图时间参数的计算。,选项分析:根据公式,总时差TFi等于该工作的各个紧后工作的总时差TFj加该工作与其紧后工作之间的时间间隔LAGi-j之和的最小值,即,G工作的总时差=12-8=4,H工作的总时差=14-12=2,所以F工作的总时差=min{4+4,5+2}=7,所以TFF=7天。
第52题:某工程双代号网络计划如下图所示,其中工作G的最早开始时间为()。
A.6
B.9
C.10
D.12
正确答案:查看最佳答案
第53题:施工组织总设计编制中包括的内容有:①施工总进度计划,②施工方案,③施工总平面图设计,④资源需求量计划。其正确编制次序为()。
A.②④①③
B.②①④③
C.①②③④
D.③②④①
正确答案:查看最佳答案
第54题:关于项目施工质量目标的说法,正确的是()。
A.项目施工质量总目标应符合行业质量最高目标要求
B.项目施工质量总目标要以相关标准规范为基本依据
C.项目施工质量总目标的分解仅需从空间角度立体展开
D.项目施工质量总目标应逐级分解以形成在合同环境下的各级质量目标
正确答案:查看最佳答案
参考解析:项目施工质量保证体系须有明确的质量目标,并符合项目质量总目标的要求;要以工程承包合同为基本依据,逐级分解目标以形成在合同环境下的各级质量目标。项目施工质量目标的分解主要从两个角度展开。
第55题:下列属于施工企业的施工生产计划的是()。
A.施工总进度计划
B.月度生产计划
C.项目施工的季度施工计划
D.单体工程施工进度计划
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是施工进度计划的类型。,选项分析:施工企业的施工生产计划,属企业计划的范畴。如年度生产计划、季度生产计划、月度生产计划和旬生产计划等。
第56题:下列项目管理相关资料中,能够反映项目竣工验收信息的是()
A.单位工程交工质量核定表
B.项目成本偏差分析
C.施工安全设施验收记录表
D.年度完成工作分析表
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是施工信息管理的任务。,选项分析:项目竣工验收信息主要包括:施工项目质量合格证书、单位工程交工质量核定表、交工验收证明书、施工技术资料移交表、施工项目结算、回访与保修书等。
第57题:对于同类产品规格多,工序重复.工作量小的施工过程,编制人工定额宜采用的方法是()
A.统计分析法
B.经验估价法
C.技术测定法
D.比较类推法
正确答案:查看最佳答案
第58题:某双代号网络计划如下图所示(时间单位:天),其关键线路有()条。

A.4
B.3
C.2
D.1
正确答案:查看最佳答案
参考解析:本题考查的是关键线路和关键工作。关键线路①-②-④-⑤-⑥-⑧-⑨;①-③-④-⑤-⑥-⑧-⑨。
第59题:施工企业对竣工工程现场成本和竣工工程完全成本进行核算分析的主体分别是()。
A.项目管理机构和企业财务部门
B.项目管理机构和项目管理机构
C.企业财务部门和企业财务部门
D.企业财务部门和项目管理机构
正确答案:查看最佳答案
参考解析:对竣工工程的成本核算,分为竣工工程现场成本和竣工工程完全成本,分别由项目管理机构和企业财务部门进行核算分析。
第60题:某施工企业在项目实施过程中,因部分管理人员缺乏施工经验而造成的风险属于()。
A.组织风险
B.经济与管理风险
C.工程环境风险
D.技术风险
正确答案:查看最佳答案
参考解析:人员的知识经验能力属于组织风险。
第61题:,根据建设工程文明工地标准,施工现场必须设置“五牌一图”,其"一图”是指()。
A.施工进度横道图
B.大型机械布置位置图
C.施工现场交通组织图
D.施工现场平面布置图
正确答案:查看最佳答案
第62题:单位工程施工组织设计是以()为对象编制的。
A.整个建设工程项目
B.某些特别重要的工程
C.单位工程
D.分部分项工程
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是单位工程施工组织设计的内容。,选项分析:单位工程施工组织设计是以单位工程(如一栋楼房、一个烟囱、一段道路、一座桥等)为对象编制的。
第63题:某施工现场发生安全事故,施工单位负责人应在接到报告()h内向事故发生地有关部门报告。
A.1
B.5
C.12
D.24
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是事故报告的要求。,选项分析:事故发生后,事故现场有关人员应当立即向本单位负责人报告;本单位负责人接到报告后,应当在1h内向事故发生地县级以上人民政府建设主管部门和负有安全生产监督管理职责的有关部门报告。
第64题:能够全面反应建设工程施工全过程质量控制和保证的依据性证明资料是()。
A.工程质量控制资料
B.工程施工质量验收资料
C.竣工图
D.工程施工技术管理资料
正确答案:查看最佳答案
第65题:某企业通过质量管理体系认证后,由于管理不善,经认证机构调查做出了撤销认证的决定,则该企业()。
A.不能提出申诉,不能再重新提出认证申请
B.不能提出申诉,但在一年后可以重新提出认证申请
C.可以提出申诉,并在一年后可重新提出认证申请
D.可以提出申诉,并在半年后可重新提出认证申请
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是企业质量管理体系的认证与监督。,选项分析:认证撤销:当获证企业发生质量管理体系存在严重不符合规定,或在认证暂停的规定期限未予整改,或发生其他构成撤销体系认证资格情况时,认证机构作出撤销认证的决定。企业不服可提出申诉。撤销认证的企业一年后可重新提出认证申请。
第66题:工程质量是指建设工程()满足相关标准规定和合同约定要求的程度。
A.固有特性
B.施工方法
C.管理水平
D.经济投入
正确答案:查看最佳答案
参考解析:本题考查:对《质量管理体系基础和术语》中定义的工程质量概念理解。,选项分析:根据《质量管理体系基础和术语》GB/T19000—2016,质量是指客体的一组固有特性满足要求的程度。工程质量则是指建设工程固有特性满足相关标准规定和合同约定要求的程度。
第67题:以建筑物或构筑物各个分部分项工程为对象编制的定额是()。
A.预算定额
B.概算定额
C.概算指标
D.投资估算指标
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是建设工程定额的分类。,选项分析:预算定额是以建筑物或构筑物各个分部分项工程为对象编制的定额。“预算定额”说法正确。概算定额是以扩大的分部分项工程为对象编制的。概算指标是概算定额的扩大与合并,它是以整个建筑物和构筑物为对象,以更为扩大的计量单位来编制的。投资估算指标通常是以独立的单项工程或完整的工程项目为计算对象编制确定的生产要素消耗的数量标准或项目费用标准,是根据已建工程或现有工程的价格数据和资料,经分析、归纳和整理编制而成的。
第68题:《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),下列各项施工任务中不属于劳务分包人的主要义务的是()。
A.负责编制施工组织设计
B.严格按照设计图纸精心组织施工
C.服从工程承包人转发的发包人及工程师(监理人)的指令
D.未经工程承包人授权或允许,不得擅自与发包人及有关部门建立工作联系
正确答案:查看最佳答案
第69题:编制施工组织总设计时,编制资源需求量计划的紧前工作是()。
A.拟定施工方案
B.编制施工总进度计划
C.施工总平面图设计
D.编制施工准备工作计划
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是施工组织设计的编制程序。,选项分析:施工组织总设计的编制通常采用如下程序:(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;(2)计算主要工种工程的工程量;(3)确定施工的总体部署;(4)拟订施工方案;(5)编制施工总进度计划;(6)编制资源需求量计划;(7)编制施工准备工作计划;(8)施工总平面图设计;(9)计算主要技术经济指标。
二.多选题(共有25题,正确答案大于一个,少选只得0.5分,错选不得分)
第70题:在工程网络计划中,工作的自由时差等于其()。
A.与所有紧后工作之间间隔时间的最小值
B.所有紧后工作最早开始时间的最小值减去本工作的最早完成时间
C.双代号时标网络计划中,自由时差等于其和紧后工作间最短的波形线长度值
D.完成节点最早时间减去开始节点最早时间所得差值再减其持续时间
E.最迟开始时间与最早开始时间的差值
正确答案:查看最佳答案
第71题:建设工程平行承发包模式的缺点包括()。
A.业主选择承包单位范围小
B.早期投资控制难度大
C.建设周期较长
D.不利于业主的质量控制
E.业主管理成本高
正确答案:查看最佳答案
第72题:关于施工招标过程中开标工作的说法,正确的有()。
A.开标时应宣布投标人名称
B.开标时应宣布投标人报价
C.设有标底的,开标时应公布标底
D.开标时应对投标报价进行排序
E.开标时应宣布评标委员会成员选取办法
正确答案:查看最佳答案
第73题:质量管理体系的八项原则,包括以顾客为关注点、全员参与原则、基于事实的决策方法、与供方互利的关系,以及()。
A.管理工具
B.领导作用
C.过程方法
D.持续改进
E.管理的系统方法
正确答案:查看最佳答案
第74题:按照投资的费用性质分类,建设工程定额包括有()。
A.建筑工程定额
B.建筑安装工程费用定额
C.地区定额
D.设备安装工程定额
E.工程建设其他费用定额
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是建设工程定额按投资的费用性质分类。,选项分析:按照投资的费用性质,建设工程定额分为建筑工程定额、设备安装工程定额、建筑安装工程费用定额、工器具定额以及工程建设其他费用定额等。地区定额属于按编制单位和适用范围分类。
第75题:下列选项中,属于第一类危险源控制方法的有()。
A.消除危险源
B.限制能量
C.增加安全系数
D.提高设施的可靠性以消除故障
E.隔离危险物质
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是风险控制方法。,选项分析:第一类危险源控制方法可以采取消除危险源、限制能量和隔离危险物质、个体防护、应急救援等方法。增加安全系数和提高设施的可靠性以消除故障均都属于第二类危险源的控制方法。
第76题:下列工程质量监督内容中,属于对工程质量责任主体行为监督的有()。
A.质量管理体系是否健全,质量责任是否得到落实
B.主要质量管理人员是否按规定进行了培训并考核合格
C.重点检查涉及结构安全和使用功能的实体质量
D.核查工程质量保证资料与工程实体质量是否相符
E.竣工验收过程和程序是否符合规定
正确答案:查看最佳答案
第77题:在工程网络计划中,关键工作是指()的工作。
A.最迟完成时间与最早完成时间之差最小
B.自由时差为零
C.总时差最小
D.持续时间最长
E.时标网络计划中没有波形线
正确答案:查看最佳答案
第78题:建设项目信息管理工作部门的工作任务主要包括()等。
A.负责编制信息管理手册,并在项目实施中进行修改和补充
B.负责协调和组织各项目管理班子的各项工作
C.负责信息处理工作平台的建立和运行维护
D.负责工程档案的管理
E.负责收集项目现场信息
正确答案:查看最佳答案
参考解析:选项B.负责协调和组织各项目管理班子中各个工作部门的信息处理工作。选项E.与其他部门协同组织收集信息。
第79题:下列施工项目目标控制措施中,属于组织措施的有()。
A.系统分析施工承包风险
B.配备相应管理人员并明确岗位职责分工
C.完善沟通机制和工作流程
D.采用工程网络计划技术等方法进行动态控制
E.建立施工项目目标控制工作考评机制
正确答案:查看最佳答案
第80题:下列属于施工记录信息的内容包括()。
A.施工日志
B.施工进度计划表
C.施工质量检查记录
D.隐蔽工程验收记录
E.材料设备进场记录
正确答案:查看最佳答案
参考解析:本题考查的是施工项目相关的信息管理工作。施工记录信息包括:施工日志.质量检查记录.材料设备进场记录.用工记录表等。
第81题:根据《生产安全事故报告和调查处理条例》(国务院令第493号),对事故发生单位主要负责人处上一年年收人40%~80%罚款的情形有()。
A.谎报或瞒报事故
B.伪造或者故意破坏事故现场
C.不立即组织事故抢救
D.迟报或者漏报事故
E.在事故调查处理期间擅离职守
正确答案:查看最佳答案
参考解析:当出现选项A.B情形时,对事故发生单位主要负责人。直接负责的主管人员和其他直接责任人员处上一年年收人60%~100%的罚款。
第82题:施工总平面布置原则包括()。
A.平面布置科学合理,施工场地占用面积少
B.合理组织运输,减少二次搬运
C.施工区域划分和场地临时占用应符合总体施工部署和施工流程要求,减少相互干扰
D.充分利用既有设施为工程施工服务,降低临时设施建造费用
E.临时设施应方便生产、生活,办公区、生活区和生产区宜集中设置
正确答案:查看最佳答案
第83题:若需对不同的工程项目做费用和进度的比较,进行分析适宜采用的评价指标有()。
A.费用偏差
B.进度偏差
C.费用绩效指数
D.进度绩效指数
E.项目完工预算
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是赢得值(挣值)法。,选项分析:按赢得值法,费用绩效指数和进度绩效指数反映的是相对偏差,可用于不同项目间的比较分析,所以选项“费用绩效指数”“进度绩效指数”说法正确。费用偏差和进度偏差反映的是绝对偏差,不同项目间无可比性。
第84题:根据《建设工程工程量清单计价规范》(GB50500-2013),关于企业投标报价编制原则的说法,正确的有()。
A.投标报价由投标人自主确定
B.为了鼓励竞争,投标报价可以略低于成本
C.投标人必须按照招标工程量清单填报价格
D.投标人的投标报价高于招标控制价的应予废标
E.投标人应以施工方案、技术措施等作为投标报价计算的基本条件
正确答案:查看最佳答案
第85题:某工程网络计划工作逻辑关系如下表所示,则工作A的紧后工作有()。

A.工作B
B.工作C
C.工作D
D.工作E
E.工作G
正确答案:查看最佳答案
第86题:施工组织设计的内容要结合工程对象的()进行综合考虑。
A.实际特点
B.施工条件
C.施工方法
D.技术水平
E.关键工序
正确答案:查看最佳答案
第87题:建设工程施工质量不符合要求时,正确的处理方法有()。
A.经返工重做或更换器具.设备的检验批,应重新进行验收
B.检验批的某些项目或指标不满足要求,难以确定可否验收时,经有法定资质的检测单位检测鉴定达到设计要求时,该检验批应认为通过验收
C.经有法定资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算,仍能满足规范标准要求的结构安全和使用功能的情况,该检验批可予以验收
D.经饭修或加固的分项.分部工程,虽然改变外形尺寸但不影响安全和主要使用功能条件下,可接技术处理方案和协商文件进行验收
E.经返修或加固处理仍不能满足安全使用要求的分部工程,经鉴定后降低安全等级使用
正确答案:查看最佳答案
参考解析:选项E的情形,应严禁验收。
第88题:根据《建设工程安全生产管理条例》,下列分部分项工程中,应当组织专家施工方案论证的有()。
A.深基坑工程
B.地下暗挖工程
C.脚手架工程
D.高大模板工程
E.暴(同音字)破工程
正确答案:查看最佳答案
参考解析:本题考查:本题考查的是专项施工方案专家论证制度。,选项分析:根据《建设工程安全生产管理条例》的规定,下列达到一定规模的危险性较大的分部分项工程应当编制专项施工方案,包括基坑支护与降水工程;土方开挖工程;模板工程;起重吊装工程;脚手架工程;拆除、暴(同音字)破工程;国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。对以上所列工程中涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查。
第89题:根据《建设项目工程总承包管理规定》,工程总承包的管理工作包括()。
A.办理可行性研究报批
B.项目设计管理
C.项目施工管理
D.项目采购管理
E.实施试运行管理
正确答案:查看最佳答案
第90题:分部分项工程成本分析过程中,计算偏差和分析偏差产生的原因,首先需进行对比的"三算"包括()。
A.预算成本
B.统计成本
C.目标成本
D.实际成本
E.业务成本
正确答案:查看最佳答案
参考解析:分部分项工程成本分析是施工项目成本分析的基础。分部分项工程成本分析的对象为已完成分部分项工程。分析的方法是:进行预算成本.目标成本和实际成本的"三算"对比,分别计算实际偏差和目标偏差,分析偏差产生的原因,为今后的分部分项工程成本寻求节约途径。
第91题:根据《生产安全事故报告和调查处分条例》,对事故单位处100万元以上500万元以下罚款的情形有()。
A.谎报或者瞒报事故
B.迟报或者瞒报事故
C.事故调查或者处理期间擅离职守
D.伪造事故现场
E.事故发生后逃匠
正确答案:查看最佳答案
参考解析:选项B.C,处上一年年收入40%-80%的罚款。
第92题:某双代号网络计划如×××键工作有()。暂缺图片
A.①-③
B.①-②
C.④-⑤
D.②-⑥
E.⑥-⑧
正确答案:查看最佳答案
第93题:下列引发工程质量事故的原因,属于社会、经济原因的有()。
A.中标后随意修改方案而引发的质量事故
B.结构设计计算错误
C.地质情况估计错误
D.材料检验不严而引起的质量事故
E.某工程单位在投标报价中恶意压低标价
正确答案:查看最佳答案
第94题:关于项目管理组织结构模式的表述,下列选项正确的有()。
A.职能组织结构中每一个工作部门只有一个指令源
B.矩阵组织结构中有横向和纵向两个指令源
C.大型线性组织系统中的指令路径太长
D.线性组织结构中可以跨部门下达指令
E.职能组织结构适用于大型组织系统
正确答案:查看最佳答案
